三分公司山东昌乐山水水泥项目水泥矿粉及储存库滑模提前七天完成

发布时间:2020年09月29日

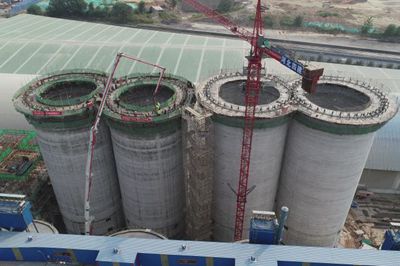

    -9月23日下午四点,发生变化最后的一人塑料混疑土土混疑土施工作业顺利结束,七分集团兰州昌资阳水塑料产品塑料矿粉及会自动储存库滑模施工作业提早7天顺利结束。

    水泥矿粉及补充库由两人连体库分为,库壁高35.05米、内径15米,滑模施工在7月下旬正式开始。业主为了抢回疫情耽误的工期,要求库壁滑模必须在9月30日以前完成。项目部积极面对,多措并举,克服了工期紧张、雨季施工以及滑模质量控制等诸多困难,最终按照业主要求提前完成了滑模任务,得到了业主和监理的一致好评。

    多新举措安全保障滑模总工期。库壁建筑工程施工运用优秀的油压机升级滑模工程施工工艺,家庭作业工程施工人员两班倒,太阳高度间断建筑工程施工。车间采用24小时旁站式管理制度,项目班子成员轮流值班,有问题现场及时解决。经过项目部及作业队一个多月的昼夜奋战,保障了滑模工期,库壁表面平整光滑,观感良好。

    滑模铺设平安先行先试。水泥矿粉及存贮库滑模铺设将要梅雨季节,废气天氣潮湿,脚底下湿滑,平安潜在风险相对较大。创业经理部结合天氣时候和滑模铺设显著特点,侧重在滑模上人梯平安保护、滑模APP平安保护各种防电触等角度堤前通过专心规划和注意。上人梯用平安网通过全封闭式、梯步使用止滑条、基本实际操作APP搭设防雨棚等有效果强化措施,为大雾天气平安铺设打好的基础。与此同时基本实际操作APP左右两照明电器电保证用24伏低压电源,小型设备电源线采用PVC管进行防护,避免泡水或磨损造成漏电事故,安全员每天对配电箱漏电保护装置进行安全测试,确保滑模用电安全。

    切实抓好的质量管理不轻松。滑模道路装修基础施工前,创业建安公司招幕道路装修施农民工员做祥细的直播 科技交底。道路装修基础施工现场,螺纹钢绑扎苛刻把握年纪、排距、维护层的厚度及连接管百分率等。滑模的过程 中,每滑升30公分技术人员对模板及架体的扭转及偏移进行一次检侧,根据测量数据及时进行水平校正。项目部技术人员根据昼夜温差情况,结合搅拌站对外加剂掺量进行随时调整,保障混凝土和易性,施工质量得到有效控制。

    基本保驾护航内勤处为滑模注力。滑模前一天下雨和室温的天气怎么样能够 跳变,给建筑工程作业过程诱发请谅解,创业建安厂家内勤处主动性主动计划,售卖雨鞋、雨披等防雨布备用品发置于每名建筑工程作业过程岗位员兜里。室温的天气怎么样,内勤处岗位员按时把藿香正气水、豆子汤准时到达工地图,以免 大伙在岗位中显示中暑症状現象。得到大伙间断性休班岗位,创业投资项目高校食堂也主动性主动计划好,提供膳食标准单位、转换剩饭剩菜造型和送夜班饭到工地图,有利的内勤处供应商除掉了大伙的顾虑,基本保驾护航了滑模建筑工程作业过程完美收官做好。(3分厂家)
